TIẾN ĐỘ XÂY DỰNG DỰ ÁN THE HOLIDAY HA LONG THÁNG 05/2025
27.05.2025
Kính gửi quý khách hàng,
Trong tháng 5/2025, công trường dự án The Holiday Ha Long tiếp tục duy trì nhịp độ thi công khẩn trương, đảm bảo đúng tiến độ đề ra ở cả hai mũi thi công chính: xây dựng cơ bản và hệ thống cơ điện. Tiến độ công trường ghi nhận như sau:
I. CÔNG TÁC XÂY DỰNG CƠ BẢN
a. Xây tường: Hoàn thành toàn bộ từ tầng hầm lửng đến mái.

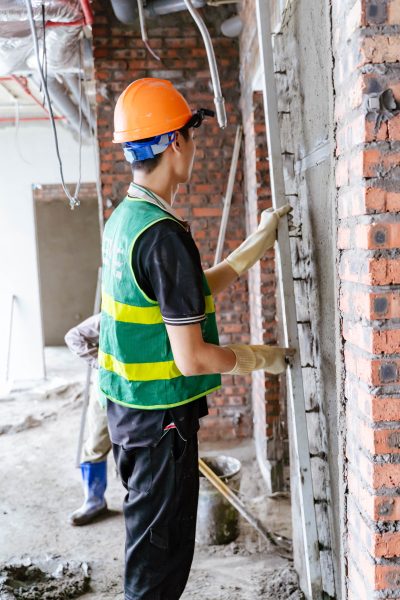

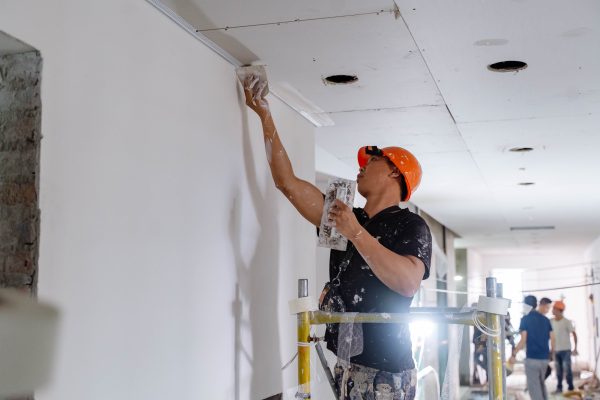

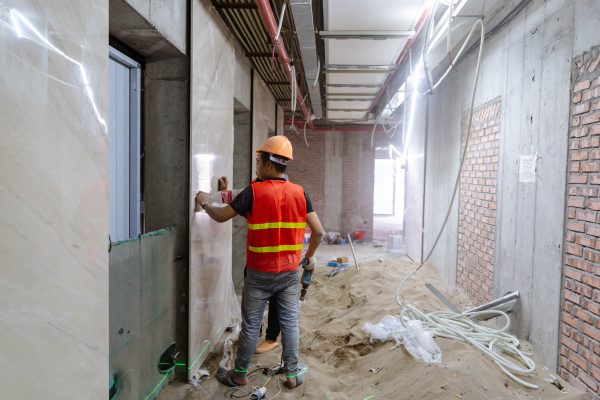

b. Trát tường, cột vách:
– Khối tháp: hoàn thiện từ tầng 8-39.
– Khối đế: hoàn thành trát ngoài, đang triển khai trát trong đến tầng 7.
c. Bả tường bằng skimcoat:
– Khối Condotel: từ tầng 8-39.
– Khối Hotel: từ tầng 8-32.
d. Sơn ngoài nhà và trong nhà:
– Khối Hotel: hoàn thiện sơn ngoài từ tầng 8-32.
– Ban công khối Condotel: Mài tường, sơn lót các tầng 9–17 và 27–39.
– Ngoài nhà khối Condotel: Hoàn thiện toàn bộ các bước mài tường, sơn lót và phủ 2 lớp.
– Sơn bả trong nhà từ tầng 9-16 và 25-35.
e. Chống thấm nền sàn khu nước:
– Khối tháp: hoàn tất.
– Khối đế: đang triển khai tầng 6, 7.

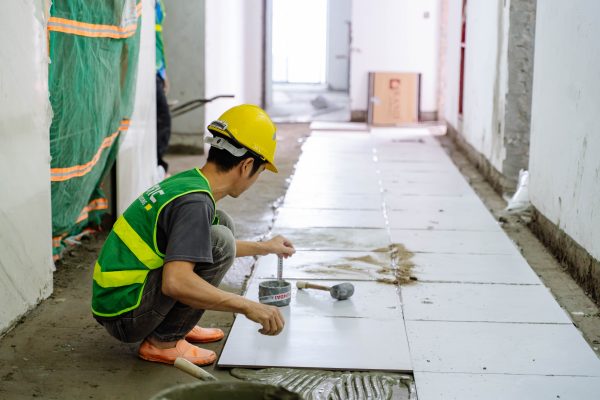

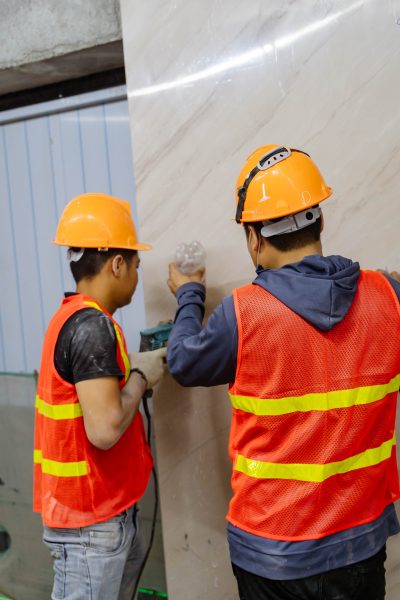

f. Ốp lát:
– Ban công khối Hotel: hoàn thành tầng 8-32.
– Ban công khối Condotel: hoàn thành tầng 8-39.
– Ốp lát trong căn hộ Condotel: từ tầng 9-17, 24-35.

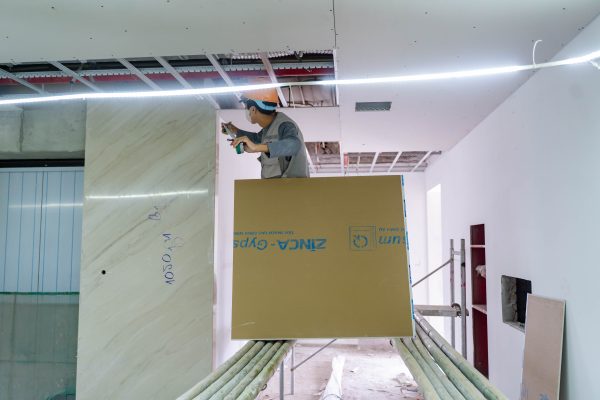

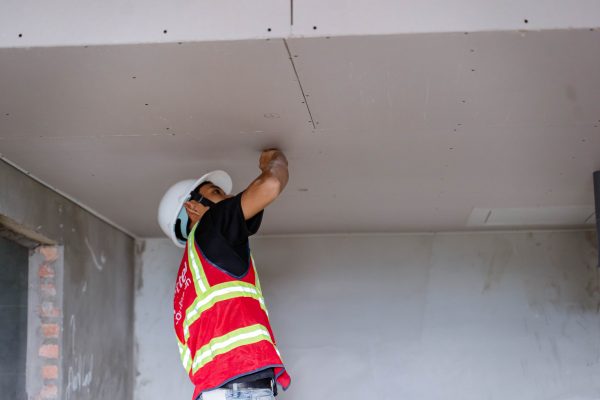

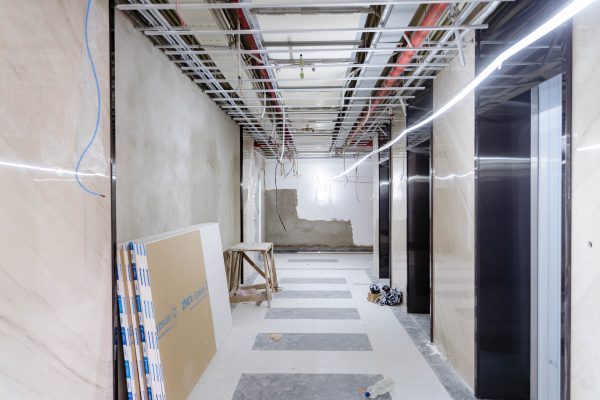

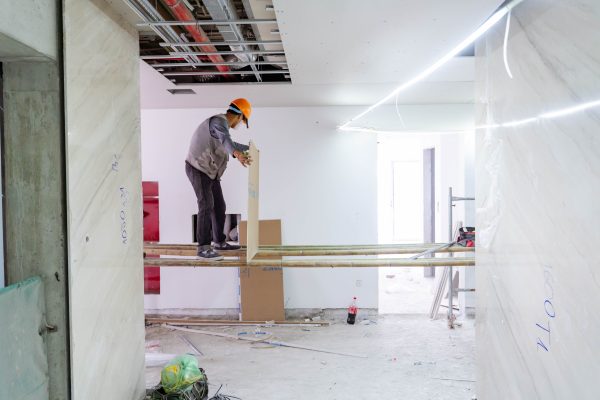

g. Trần thạch cao:
– Khung xương: tầng 9-17 và 26-35.
– Tấm trần khối Condotel: tầng 9-16, 19 và 27-34.
h. Hệ kính trong và ngoài nhà:
– Lan can và cửa kính ban công: lắp hoàn tất toàn bộ 2 khối.
– Vách kính mặt dựng:
+ Khối Hotel: hoàn thành tầng 8-32.
+ Khối Condotel: hoàn thành tầng 8-39.
+ Khối đế: hoàn tất 90% khối lượng.
i. Hệ làm trang trí ngoài nhà: đã hoàn thành lắp đặt hệ lam tầng mái khối Hotel.
II. CÔNG TÁC CƠ ĐIỆN LẠNH
a. Hệ thống PCCC: đã hoàn thiện lắp đặt hệ thống ống, thiết bị báo cháy, hút khói, và tủ PCCC đến tầng 39; hoàn thành thi công thiết bị các tầng 9, 12, 14, 16, 34.
b. Hệ trục thoát nước căn hộ: thi công từ mái xuống tầng 1, đang đấu nối ra hệ thống chung.
c. Hệ thống cấp điện:
– Cho căn hộ: hoàn thành tầng 8 đến mái.
– Trục chính: hoàn tất thang máng cáp, chuẩn bị lắp busway.
d. Hệ thống cấp nước sạch:
– Cho căn hộ: lắp đến tầng 39.
– Hệ thống trục chính: hoàn tất từ tầng 1 đến mái, chuẩn bị kết nối với mạng lưới thành phố.
e. Hệ thống điện nhẹ (internet, thoại…): đang triển khai cho toàn bộ khối căn hộ và khối đế.
f. Hệ thống điều hòa & hút mùi căn hộ: hoàn thiện lắp đặt từ tầng 8-35.
g. Chiếu sáng ngoài nhà: đã đặt chờ nguồn điện đến vị trí đèn.

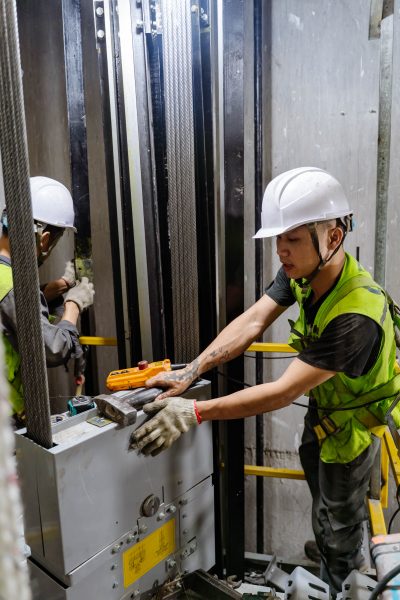

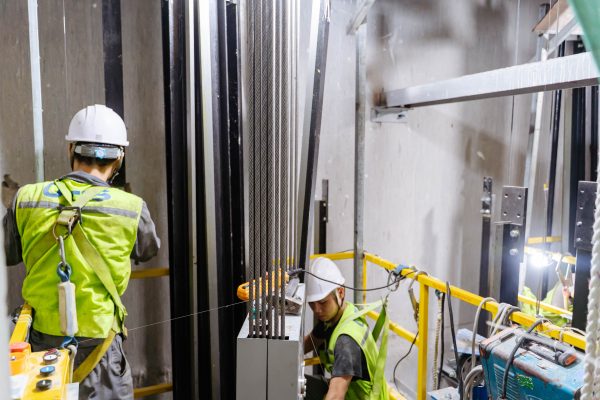

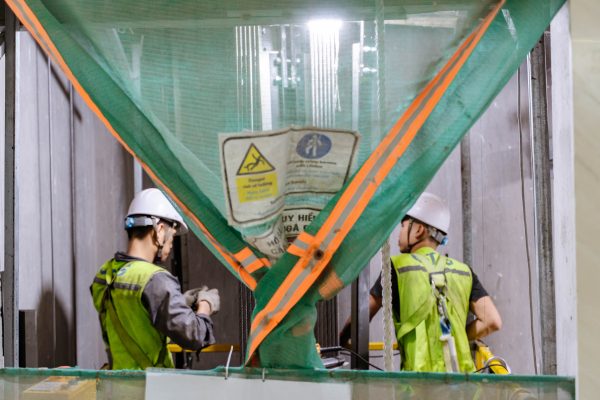

h. Thang máy:
– Hoàn thành 2 thang PCCC và thang hàng.
– Đang lắp đặt 7 thang khách còn lại.
i. Cửa kỹ thuật chống cháy:
– Đang triển khai lắp hệ cửa tầng tháp và khối đế.
j. Bể bơi tầng mái: đang thi công hệ thống cấp thoát nước, điện chiếu sáng, xử lý bề mặt phủ composite.
III. HẠ TẦNG KỸ THUẬT & CẢNH QUAN NGOÀI NHÀ
a. Trạm biến áp – máy phát điện: đã thi công tuyến cáp trung thế, đang lắp đặt thiết bị trong phòng kỹ thuật tầng 1.
b. Hệ thống xử lý nước thải: đang thi công phần bể và chuẩn bị kết nối hệ thống thành phố.
c. Cảnh quan mỏm Rồng: đã được phê duyệt và sẽ triển khai trong thời gian tới.
d. Cải tạo tuyến đường Lý Quốc Sư: đã trình cấp phép, dự kiến thi công cuối tháng 6/2025.

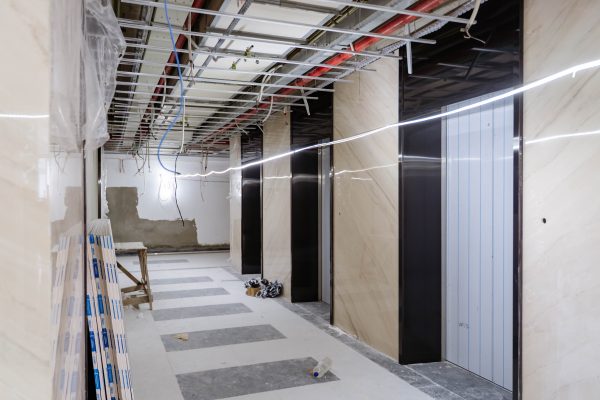

e. Ốp đá sảnh thang máy, ốp inox cửa thang: đã ốp mẫu tại tầng 9, 10 và sẽ thi công đại trà từ cuối tháng 5.
IV. CÁC HẠNG MỤC CHUẨN BỊ TRIỂN KHAI TRONG THÁNG 06/2025

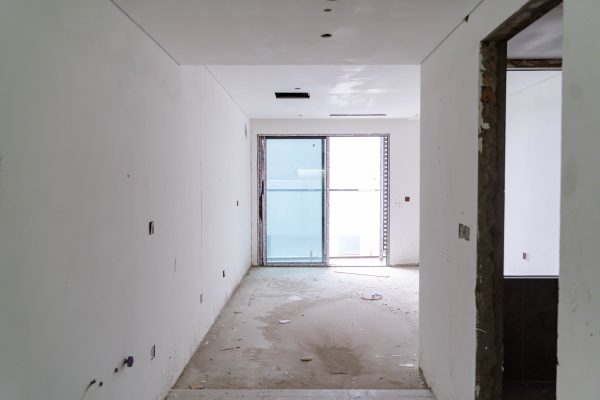

a. Lắp đặt cửa gỗ, sàn gỗ và nội thất căn hộ.
Để theo dõi trực quan tiến độ dự án, kính mời Quý khách theo dõi đoạn video cập nhật hình ảnh hoàn thiện mới nhất của Dự án The Holiday Ha Long TẠI ĐÂY.
———————–
THE HOLIDAY HA LONG – MỞ CỬA RA LÀ KỲ QUAN, ĐẦU TƯ AN NHÀN ĐA THẾ HỆ
🌅 Tòa tháp khách sạn & căn hộ thiết kế kiến trúc đẹp nhất Việt Nam
🌈 Đối diện Sun World, 2 phút tới biển, View trực diện Vịnh Hạ Long
🌅 36 tiện ích quốc tế: ~3000m2 tiện ích chăm sóc sức khỏe, Sky Infinity Pool lớn nhất Hạ Long, E – Casino & Tổ hợp Golf in door.
📞 Hotline: 097 130 8989
💻 Website: https://theholidayhalong.vn
📬 Email: cskh@theholidayhalong.com
#TheHolidayHaLong #TheHoliday #BĐSQuangNinh #HolidayHomes #HaLong #QuangNinh #Secondhomes
